Procenjena ventilacija: regulatorne reference i uzorci
Koji radovi mogu uključiti procjene za ugradnju ventilacije? Koje norme potrošnje pomoćnih materijala i čovjek-časovni troškovi trebaju biti zasnovane na? Da li postoje neki standardi za ove troškove? U našem članku pokušaćemo da odgovorimo na ova pitanja.

Lista radova
Za početak ćemo odlučiti koji radovi mogu biti uključeni u procjenu.
Main
- Izrada projekta i izrada projektne dokumentacije.
Napomena: projekat mora biti opravdan izračunavanjem koji potvrđuju njegove performanse i nedostatak viška u performansama dizajniranog sistema. Očigledno je da je kupac zainteresovan ne samo za efikasnost, već i za uštedu sopstvenih sredstava.
- Ako je potrebno - demontaža starih ventilacionih sistema, parcijalno demontiranje pregrada, probijanje osovina u plafonima.
- Ugradnja vazdušnih kanala, dovod zraka i kišobrana i rešetke.
- Ugradnja ventilatora, filtera, grejača, klima uređaja i tako dalje
- Posebna stavka je procjena za puštanje u ventilaciju.

Pomoćni
Pored stvarne instalacije i demontaže, izvođač će:
- Prevoz materijala i opreme.
- Utovar i istovar (uključujući korišćenje tehnologije, čiji se rad posebno plaća).
- Izgradnja privremenih lokacija, šuma itd.
- U odsustvu u vreme početka rada stabilno napajanje - snabdevanje gradilišta sa sopstvenom proizvodnjom električne energije.
Regulatorni dokumenti
Dva dokumenta su korisna prilikom izrade procjene:

- Državne elementarne norme procene (GESN), odeljak 20. Oni dozvoljavaju procenu potreba za resursima (isti čovek-sati, trajanje opreme, broj zakovica itd.).

- Formiranje cena federalnih jedinica (PER), odeljak 20. Ovo sadrži procijenjeni troškovi svakog rada koji se izvršava tokom instalacije ili demontaže. Tarife su po prirodi savetodavne.
Napomena: pored PFR-a, postoje i Teritorijalne jedinične cijene (TER), koje su prilagođene specifičnim lokalnim uslovima (logistika, uslovi puteva, sezonske temperature, itd.). Kao opravdanje za budžetiranje može se koristiti kao FER i TER.

Nudimo kratke izvode iz oba dokumenta.

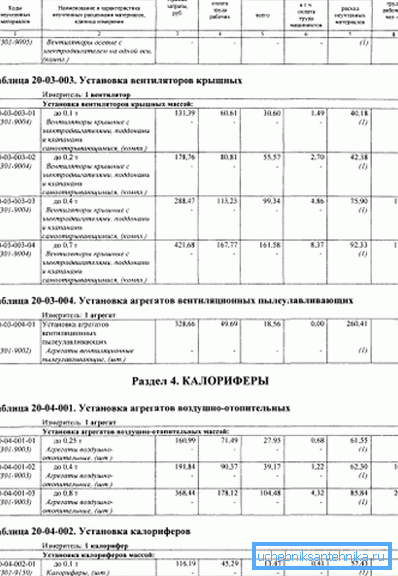

Hesn
Prema ovom dokumentu, za postavljanje vazdušnog kanala sa ukupnom zidnom površinom od 100 m2, sa debljinom zida od 0,5 mm i prečnikom do 200 mm, biće potrebna sljedeća sredstva:
Tip | Broj |
Radno vreme | 167.86 čovjek-časova |
Mašinari za troškove rada | 1.3 čovjek-časova |
Rad ručnog vitla s vučnom silom do 2 tone | 0,39 radnih sati |
Vrijeme operacije zavarivanja | 1.79 sata automobila |
Vreme rada kamiona sa kapacitetom podizanja do 5 tona | 0,78 radnih sati |
Trajanje krana kapaciteta do 10 tona | 0,52 sati rada |
Potrošnja metala za zidove kanala | 100 m2 |
Potrošnja građevinskih vijaka, podloške i oraha | 0.015 t |
Potrošnja elektroda za zavarivanje | 0,00045 t |
Zaptivanje mastika | 0,00501 t |
Potrošnja azbestnog kabla | 0,00089 t |
Potrošnja gume zaptivke | 8 kg |
Fer
Međutim, procijenjeni troškovi, na osnovu kojih se prikuplja lokalna procjena za ventilaciju, su iz federalnih jediničnih cijena za 2001. godinu. Model koji služi istim vazdušnim kanalom debljine zida od 0,5 mm, površine 100 m2 i prečnika do 200 mm.
Kategorija troškova | Vrednost i jedinice |
Ukupni direktni troškovi | 2050, 56 rubalja |
Naknada radnika | 1467 rubalja |
Operacija mašine | 134.14 rublja |
Naknada mašinista | 7.02 rublja |
Troškovi za neisplaćene materijale | 449,2 rubalja |
Da razjasnimo: materijali koji su inkorporirani u projekt su posebna stavka rashoda. Neregistrovani materijali su, na primer, zamena maske zavarivača sa slučajnim drobljenim staklom ili slomljenom prirubnicom podesivog ključa tokom košuljice. S obzirom da se većina instalacionih radova obavlja ručno, pomoću ručnih alata, čovekov faktor će biti glavna stavka neotpisanih troškova.

Primer

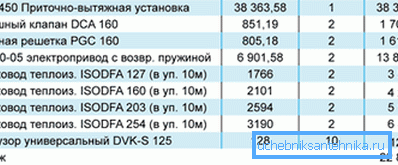

Nadamo se da su uputstva za budžetiranje u opštim uslovima razumljiva čitaču. Sada ispitajte uzorak. Primjer je procjena ventilacionog uređaja koji je sastavila moskovska kompanija Smeta-Moskva; zbog ograničenog obima našeg materijala, predstavljamo samo kratak izvod iz njegovog teksta.
Broj pozicije | Obrazloženje (šifra i broj regulatornog dokumenta) | Stavka troškova | Broj | Ukupni troškovi plaćanja, rublovi | Troškovi operativnih mašina, rubalja | Troškovi radnika radnika, čovjek-sati |
1 | TER 20-06-002-01 | Instalacija tipičnih dovodnih komora kapaciteta do 10.000 m3 / sat bez sistema navodnjavanja | 1 | 1045.98 | 155.29 | 50.27 |
2 | TER 20-03-001-02 | Ugradnja radijalnog ventilatora težine do 0.12 tona | 1 | 180.28 | 21 | 10.35 |
3 | TER 20-02-019-01 | Montaža konzola za ventilacionu opremu (100 kg proizvoda) | 0.08 | 1316.68 | 16.05 | 0.55 |
4 | TER 20-02-003-10 | Ugradnja čeličnih rešetih ventilacionih rešetki 150x150 mm | 15 | 36.1 | 8.38 | 18.45 |
5 | TER 20-01-001-02 | Postavljanje aluminijumskih ili pocinkovanih vazdušnih kanala debljine 0,5 mm i perimetra do 600 mm (100 m2 površine) | 0.025 | 3123.92 | 216 | 4.83 |
6 | TER 20-01-001-03 | Postavljanje aluminijumskih ili pocinkovanih vazdušnih kanala debljine 0,5 mm i perimetra od 800, 1000 mm (površina 100 m2) | 0.36 | 2890.74 | 172.91 | 63.63 |
7 | SCM-300-9066-1 | Pocinčani cijevi od galvaniziranog čelika debljine 0,5 mm (m2) | 38.5 | 9799 |

Zaključak
Nadamo se da će naš materijal pomoći čitatelju da se orijentiše u pripremi procjena. Kao i obično, možete pronaći dodatne informacije u prilogu ovog članka. Successes!
