Povezivanje bunara u kuću: saveti i preporuke stručnjaka

11-08-2018
Snabdevanje vodom

Kada su svi problemi bušenja bunara i njegove oznake ostali daleko iza, potreban je čitav niz dodatnih radova kako bi se voda dovela u kuću. Mnogi ljudi vjeruju da je ovaj proces prilično jednostavan i ne zahtijeva detaljna uputstva. Međutim, ako je to bilo tako, onda pitanje o tome kako se bunar dovodi do kuće ne bi se često postavljalo.

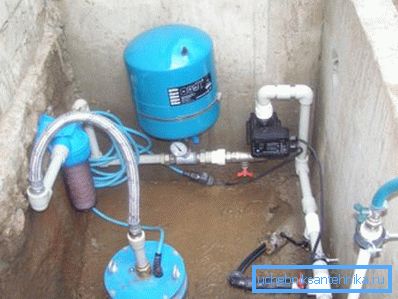

Amaterska fotografija unutrašnjeg uređenja kesona, koja prikazuje sve potrebne čvorove i veze

Fazni proces

Za početak, treba reći da se svi radovi na daljnjem poboljšanju mogu podeliti u tri faze. Prvi uključuje stvaranje kesona i instalaciju pumpe. Druga faza je odgovorna za postavljanje cjevovoda, a treći pas kaže kako organizovati kompenzaciju pritiska i sistem čišćenja u samoj kući.

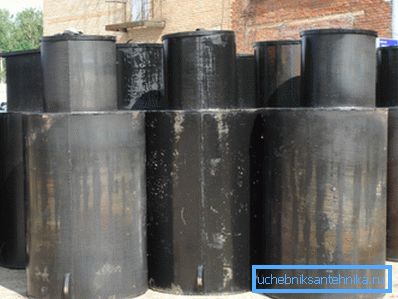

Metalne konstrukcije kesona

Caisson

  • Za početak, malim rovom se iskopa oko kućišta bunara, u kome će se instalirati keson.
  • Njegova svrha je da se stvori mali prostor na nivou ispod zamrznutog tla, gde će se cijeli sistem cevovoda naći. Potrebno je za naknadno održavanje i popravku. Takođe, keson treba da zaštiti strukturu od efekata podzemnih voda i oluje.

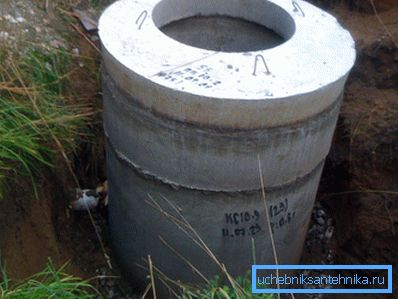

Konstrukcija betonskog prstena sa poklopcem poklopca
  • Ranije su zidovi i pod takvog bunara bili obloženi ciglama, napravljeni su vodonepropusni i dodatno izolovani. Istovremeno, mala rupa je unapred bila ostavljena na nivou ispod zamrzavanja tla, tako da se kroz njega može instalirati cjevovod. Takođe na vrhu je napravljen betonski poklopac, koji je imao rupu za otvor.
  • Neki majstori za takav rad su preferirali da koriste konkretne prstene, što omogućava brzo kreiranje prostranog bunara, koji savršeno toleriše sve spoljašnje uticaje. Međutim, oba ova metoda su prilično naporna i skupa.

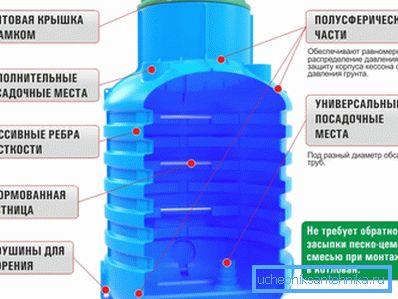

Uređaj plastičnih kesona i njihova prednost nad drugim proizvodima
  • Trenutno profesionalni zanati preferiraju upotrebu plastičnih kesona, koji se prodaju u specijalizovanim prodavnicama. Oni se jednostavno postavljaju u jamu u skladu sa uputstvom za upotrebu, a dno za pouzdanost se preliva sa betonom sa tečnim staklom. Istovremeno, cijena takvih sistema je niska, a jednostavnost njihove instalacije utiče i na troškove rada.
  • Stručnjaci savjetuju da izoliraju takve strukture tako da voda u njima ne zamrzava zimi.
  • Neophodno je reći da postoje ovakve metalne strukture, ali njihova cena i praktičnost ostavljaju mnogo želja, iako ih neki stručnjaci i dalje koriste, trošeći na dodatnu hidroizolaciju, zaštitu od korozije i izolaciju.
  • Nakon postavljanja i fiksiranja kesona potrebno je instalirati vodenu pumpu.
Postavljanje pumpe na vrh kućišta
  • Za početak, pričvršćen je kontrolni ventil. To će sprečiti hidraulične šokove u sistemu.
  • Nakon toga, cevi se pričvršćuju za ventil, a na pumpu je pričvršćena pocinkovana žica sa pletenicom od materijala koja nije vlažna.
  • Treba napomenuti da su kablovi i žice fiksirani na cevu na udaljenosti od najmanje 1,5 metra.
Unutrašnji raspored kesona sa ožičenjem u više pravaca
  • Zatim napravite ronjenje do dna bunara. Kao rezultat, ostaje cijev, kabl i žica za dovod pumpe na površini.
  • U sledećoj fazi, potrebno je napomenuti nivo maksimalne dubine pomoću markera na kablu, a zatim podići pumpu za jedan metar.
  • Onda napravi fiksaciju. Za ove svrhe primijenite vrh kućišta, na koji je priključen kabl i vodovod. Zatim se fiksira kroz zaptivni prsten na vijcima.

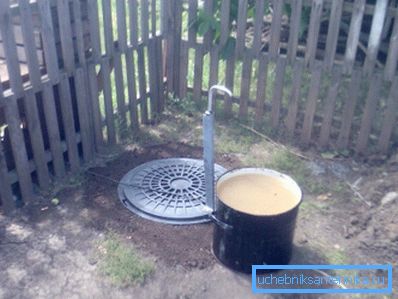

Često se izvlači dodatni kran iznad bušotine, ali to treba uraditi samo ako je ispred njega postavljen hidraulični akumulator.
  • Kao rezultat, na podu kesona pojavljuje se gornji dio vrha, sigurno fiksiran vodovodnom cevom, na koju se može popraviti i dalje ožičenje.
  • Treba napomenuti da je takva veza dobro tipična i da ispunjava sve neophodne standarde.

Savjet! U ovom procesu, male izmene ili dopune mogu biti dozvoljene zbog dizajna materijala koji se koriste. Stoga je veoma važno detaljno proučiti prethodno razvijen projekat i provjeriti ga za usklađenost sa stečenim elementima bunara.

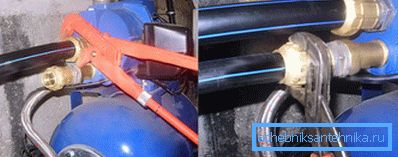

Konektor za cevovod

Polaganje cevovoda

  • U ovoj fazi potrebno je iskopati rov, koji bi vodio od posebne rupice u kesonu do kuće.
  • Vrijedno je napomenuti da je njegova dubina ispod nivoa zamrzavanja tla, a ulazak u kuću treba obaviti na nivou podruma ili podruma.
  • Nakon toga se na podu rova ​​položi sloj rova ​​od 5 cm peska, koji se preporučuje da se propušta vodom i izravnati za sabijanje.

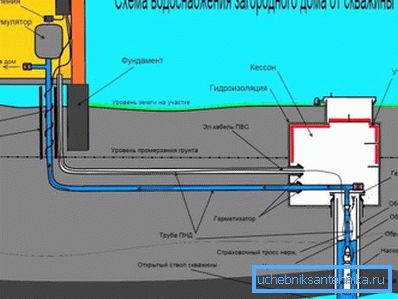

Dijagram vodovoda kuće iz bunara
  • U sledećem koraku, morate izabrati vodovod. Stručni majstori preporučuju upotrebu propilnih sistema za tu svrhu. Oni se prodaju u obliku rolne i ne zahtevaju dodatne veze prilikom polaganja, jer se čak mogu okrenuti određenom uglu.
  • Mora se reći da prečnik takve cevi mora biti najmanje 3 cm. Stoga je potrebno unaprijed kupiti sve adaptore neophodne za ugradnju.
  • Zatim se na cevi u bunaru instalira cijev, sa koje je povezana cijev za vodu. U drugom ogranku montirajte mali kran, koji će služiti tehnološkom radu i pomoći u oslobađanju pritiska tokom održavanja.

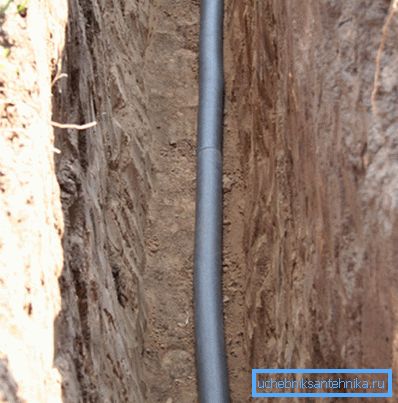

Postavljanje cevi u rov koristeći zaštitno kućište, koje služi i kao izolacija
  • Za cev postavljene u rovu, neki zanatlije postavljaju žicu i pumpu za napajanje. Međutim, ova odluka će biti pogrešna, jer je uputstvo za instalaciju zabranjeno. Činjenica je da će na oba provodnika uticati induktivne struje, a istovremeno održavanje i popravak električnih sistema može se izvoditi mnogo češće od vodovoda.
  • S obzirom na to, žice se obično izvode iz kesona ili se postavljaju u poseban rov, ako koriste poseban kabl i valovitu zaštitu.
  • Stručni zanatlije preporučuju zaštitu cevi od velikog tereta odozgo. Da biste to uradili, možete koristiti posebne betonske kutije ili druge sigurnosne sisteme koji su ugrađeni u rov.
  • Takođe možete koristiti specijalne kućišta za cevi koje su izrađene od penaste polistirenske pene. Oni će služiti kao odlična zaštita od malih opterećenja i služiće kao izolacija.
  • Posle toga, svi zaspali kopali zemlju i stisnuli.

Savjet! Čak i ako se ulaz u kuću i izlaz iz kesona nalaze ispod zamrzavanja tla, na mjestima gdje cijevi prolaze kroz zidove potrebno je još uvijek instalirati izolaciju i zaštitu od trenja.

Najjednostavniji prekidač pritiska vode

Poboljšanje kuće

  • Ova faza se smatra jednim od najprostranjivijih i sasvim je moguće uraditi to sami. Ne zahteva mučnjavanje zemljišta i izgraditi sistem.
  • Prvo morate organizovati slobodan prostor na kojem će se naći sva potrebna oprema.
Različite vrste hidrauličnih akumulatora
  • Zatim se na ulaznoj cevi postavlja prekidač pritiska. Biće odgovorna za stvaranje specifične radne glave u celom sistemu.
  • Nakon toga, stručnjaci preporučuju postavljanje mrežnog filtera, koji će služiti kao dodatna zaštita od velikih ostataka.
  • Sledeći korak je instaliranje hidroakumulatora. Ovaj uređaj je odgovoran za održavanje pritiska u sistemu čak i nakon isključivanja pumpe za vodu. Istovremeno, zahvaljujući njemu, ne mora se stalno uključivati ​​kako bi se omogućio pristup vodi.
Vodeni filter sa tri nivoa čišćenja
  • Akumulator ima određeni volumen, koji se takođe može koristiti kao rezerva. Međutim, ne biste trebali instalirati velike uređaje čiji je trošak veoma visok. Profesionalni majstori preporučuju upotrebu nekoliko proizvoda manje zapremine, što ne utiče na pritisak, ali će vam omogućiti da koristite vodu bez dugotrajnog uključivanja pumpe.
  • Posle toga, uobičajena distribucija vode kroz kuću.

Savjet! Nije uvijek dobro vodo savršeno čisto. Zbog toga se preporučuje ugraditi fini filter u kuću.

Sastavljena je verzija sistema

Zaključak

Posle pregleda video snimka u ovom članku, možete dobiti detaljnije informacije o tome kako organizovati ceo sistem kućnog vodosnabdevanja iz bunara. U ovom slučaju, na osnovu gore navedenog teksta, treba zaključiti da je ovaj proces prilično složen i da od izvršitelja može zahtijevati određene vještine. Međutim, ako imate projekat i pratite uputstva iz priručnika za instalaciju, možete ga sami izvršiti (pogledajte i članak Nezavisna gradnja bunara na vodi).
