Kako napraviti vodu iz bunara za celokupnu upotrebu
Mnogi programeri koji su izgradili bunar u zemljanoj parceli, pre ili kasnije razmišljaju o vodosnabdevanju direktno do glavne zgrade neko vreme nakon njegove izgradnje. U tu svrhu preporučuje se upotreba zimske verzije koja uključuje polaganje cjevovoda na određenoj dubini. To znači da elementi moraju biti u sloju bez zamrzavanja.

Prednosti ovog metoda
Bunar je hidraulička konstrukcija koja omogućava izduvavanje podzemnih voda. Tokom erekcije, u zemlju se pravi vertikalni izrez, čiji su zidovi ojačani različitim materijalima.
Ova opcija ima puno pozitivnih aspekata.
- Mogućnost gradnje sopstvenim rukama omogućava vam da radite bez angažovanja stručnjaka spolja, što znači da postoji značajna ušteda.
- Cijene korištenih materijala nisu vrlo visoke, što omogućava da se dobiju jeftine, ali prilično efikasne hidraulične konstrukcije.
- Nezavisnost sistema od vanjskih faktora pruža mogućnost obavljanja radova održavanja i popravki u prigodnom trenutku.
- Nakon instalacije, nema potrebe za plaćanjem korišćene količine vode, iako će i dalje biti troškovi tokom rada.

Napomena! Za razliku od artesijanskog bunara, troškovi izgradnje hidrauličke strukture ove vrste su mnogo niži. Za izvlačenje vode dovoljno je instalirati pumpu duboke bušotine male snage.
Osnovni događaji
Nakon upoznavanja sa prednostima ove opcije, neophodno je detaljnije elaborirati kako voditi vodosnabdevanje od bunara do kuće samostalno. Svaka faza se mora razmatrati odvojeno kako bi se bolje razumio proces. Na početku se pretpostavlja da hidraulička struktura već postoji na zemljištu.
Dizajn sistema
Prilikom izgradnje mreže za obezbeđivanje strukture vodom, pravilna izrada projekata je važna tačka. Svaki objekat ima svoje karakteristike, stoga, u slučaju nepoštovanja određenih pravila, pojavljuju se sve vrste poteškoća.
Sledeći su glavni koraci.

- Prvo, identifikovani su određeni zahtevi za komunikacione sisteme, kao i njihovi operativni parametri.. Tehnička procena izvršena u fazi projektovanja omogućava poboljšanje kvaliteta karakteristika mreže, čime se smanjuju troškovi budućih popravki.
- Zatim se ukupna potrošnja i količina vode izračunavaju pojedinačnim čvorovima.. Tačne proračune će poboljšati efikasnost sistema. Pored toga, detaljna studija će pružiti priliku da obezbijede stavke sa povećanim opterećenjem za obavljanje distribucije.
- Nakon toga se sastavlja dijagram celokupne mreže, gde će se reflektovati glavni elementi i čvorovi, a procjena sa približnim proračunom troškova. U ovoj fazi morate odlučiti o materijalima i opremi koja se koristi.
Pažnja! Pre postavljanja sistema za dovod vode iz bunara u kuću, neophodno je upoznati sa tačkama SNiP 2.04.02-84, gdje su naznačene glavne informacije o eksternim mrežama.
Polaganje cevovoda
Isporuka radnog okruženja vrši se pomoću provodnih elemenata u obliku cijevi od metala ili polimernog materijala. Najčešće se montiraju proizvodi od metala i plastike, jer su otporni na hemijske i mehaničke utjecaje.

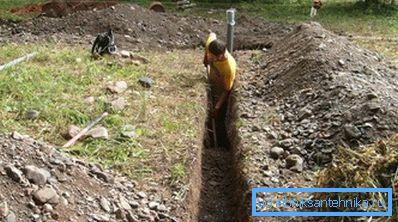

Prvo se iskopa rov, čija dubina će premašiti nivo zamrzavanja tla. U suprotnom, u zimskom periodu voda može da se zamrzne unutar cevovoda. Međutim, prilikom korišćenja posebnog kabla, ova distanca je sasvim realna za skraćivanje, naročito kada je u pitanju područja sa hladnom klimom.
U slučaju potrebe, uređeni su bunari za posmatranje. Oni se obično nalaze na mestima gde se grana okreće, razdvaja ili produbljuje. Uz njihovu pomoć, možete stići do teških mjesta.
U nastavku se navodi kako postaviti bunar pod vodovod za održavanje i pregled važnih komponenti.
- Prvi korak je priprema jame 11 m. Njegova dubina bi trebala biti 30-40 cm više od nivoa zamrzavanja tla u određenom regionu. Na dnu je potrebno nalijepiti sloj peska od 10-15 cm.
- U drugoj fazi postavljen je temelj betona, koji će moći da izdrži zidove. Temelja se može napraviti u obliku trake ili čvrste platforme.

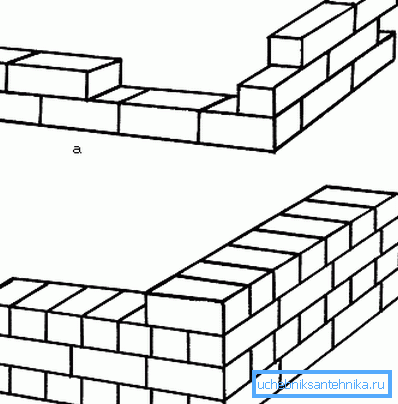

- Zatim, zidovi su izgrađeni debljinom jedne cigle, to jest, 250 mm. Elementi se postavljaju naizmeničnim kašičicama i upadanim redovima dok struktura ne dostigne vrh.
- U poslednjoj fazi, ploča poda se postavlja sa otvorima direktno na bočne ravni konstrukcije.

Obratite pažnju! Pre numerisanja bunara u vodovodnoj mreži, potrebno je izračunati njihov ukupni broj i svrhu. Cevovodi mogu se graničiti ne samo horizontalno, već i vertikalno na lokaciji.

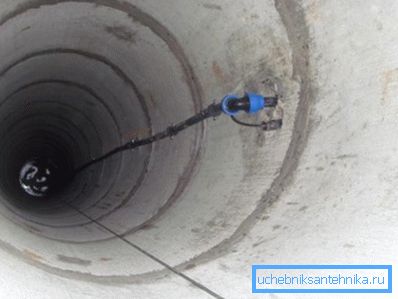

Posle postavljanja struktura za pregled, oni se prenose na neposredno postavljanje cevi u pripremljenu rovu. Unutar bunara, elementi su povezani pomoću podesivih ili priključnih armatura, u zavisnosti od situacije. Najčešće korišćeni delovi su vrsta kompresije.

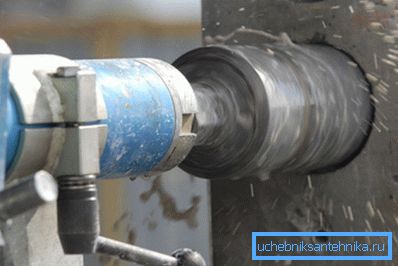

Za unos vode iz bunara napravljena je rupa koja odgovara prečniku cevi za vodu.

Instalacija potopne pumpe

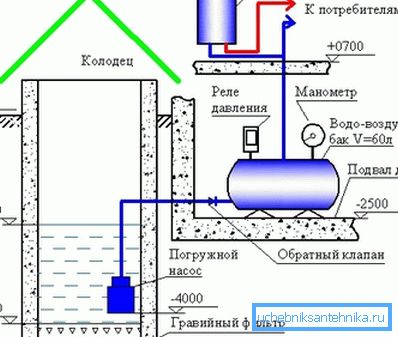

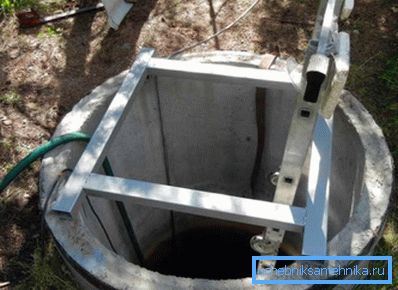

Hidraulički uređaj za pumpanje tečnosti se suspenduje pomoću specijalnog kabla. Za držač, okvir je obično napravljen od čeličnih uglova i postavljen na betonske prstenove. Fiksiranje se vrši pomoću sidra.
Pumpa se postavlja na kraj fragmenta cevi sa kojim će se spojiti na ugao. Nakon toga se kabal za priključenje na električnu mrežu ne otkačuje. Kontrolni ventil je instaliran na utičnicu, štiti sistem od suprotnog protoka vode.

Membrana od mesinga ili plastike je pričvršćena za nepovratni ventil, na koji je sam cijev fiksiran. Električnim kablovima je pričvršćena izolacijska traka. Sastavljena struktura spušta se u bunar. Ivica tetrijepa se pridruži metalnom okviru.
Nakon toga, horizontalni dio cevovoda mora biti spojen sa horizontalnim dijelom koristeći ugao element. Što se tiče električnog kabla, može se direktno izvesti kroz vrh ili ući u pripremljen rov. (Pogledajte i članak Snabdevanje vodom za navodnjavanje u zemlji: karakteristike.)
Postupak instalacije opreme

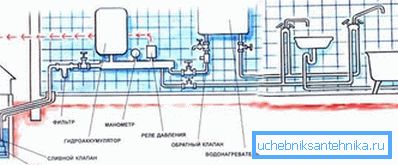

Automatizacija pumpe bi trebala biti što ugodnija, stoga je ugrađen hidroakumulator koji je poseban kontejner delimično napunjen vodom. Određeni volumen je vazduh. Kada voda postane manje, pritisak se smanjuje, a kada nivo raste, obrnuto.

Takav uređaj je tačka prenosa između potrošača i izvora. Što je veći membranski rezervoar, to će biti manje uključivanje električne pumpe, a samim tim i verovatnoća njegovog neuspjeha značajno se smanjuje. Kapacitet rezervoara se obično kreće od 50 do 200 litara.
Instalacija uređaja se odvija u zatvorenom prostoru, jer je neophodno sprečiti verovatnoću zamrzavanja tečnosti. Uređaj vam omogućava da se rezervišete na određenoj količini vode u slučaju nestanka struje, dok pumpa neće funkcionisati.

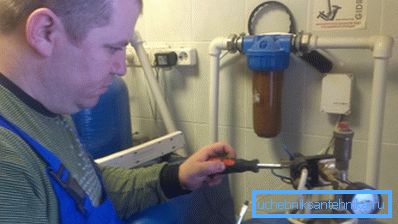

Kontrolni element je prekidač pritiska koji vam omogućava da uključite hidraulički uređaj kada se količina tečnosti smanjuje i isključi kada punite rezervoar. Elektromagnetski proizvod je postavljen na vrhu pumpe u horizontalnom položaju.

Testiranje sistema
Nakon povezivanja opreme, neophodno je provjeriti operativnost vodovodne mreže. Ako svi elementi funkcionišu ispravno, a cevovodi ne izlaze, onda možete izvršiti završni rad.
Provodni elementi su omotani geotekstilom i prekriveni slojem peska. Izgrađena planina se prekriva direktno zemljištem koje je ranije uklonjeno. Šipovi se postavljaju na šahtove, ako ih ima, u vodovodnom sistemu.
Završni dio
Mnogi programeri razmišljaju o tome kako napraviti letnji sistem za snabdevanje vodom iz bunara kako bi navodnjavali povrtnu baštu i snabdevali kućne zgrade tekućinom samo u toploj sezoni.
U ovom slučaju moguće je odbiti produbljivanje cevovoda i ugradnju dodatne opreme. Međutim, princip instalacije ostaje isti, što odražava ovu instrukciju. Možete da pročitate detalje o videu u ovom članku.
