Šta je dejanje hidrauličkog ispitivanja sistema grejanja i
Sistem snabdevanja toplotom je inženjerska struktura, koja omogućava da posmatraju i održavaju navedene parametre temperature u hladnom periodu godine. Međutim, nije neophodno misliti da može bez problema funkcionisati bez planiranih preventivnih mjera.
Jedna od najvažnijih su hidraulični testovi. Uz njihovu pomoć, moguće je naći najopasnije delove sistema koji mogu propasti u najneophodnijim momentima.

Hidraulično ispitivanje sistema grejanja je skup mjera koje treba da pokažu kako će cjevovodi, njihovi priključci, kao i oprema za grejanje funkcionisati tokom rada. Dobijate priliku da odmah otkrijete nedostatke i eliminišete ih.
Kada je potrebno izvršiti ove radove
Mere koje se odnose na provjeru kruga grijanja za stezanje moraju se obaviti u sljedećim slučajevima:
- tokom pripreme za grejnu sezonu;
- nakon zamene delova sistema;
- nakon popravke grejača.
Građevinske kompanije proveravaju kada se objekat pušta u rad. Postupak testiranja omogućava potvrđivanje tezine kola.

Postupak se sastoji iz sledećih faza:
- Vazduh ili voda se isporučuju u cevovode sa određenim pritiskom koristeći specijalnu opremu.
- Provera i otkrivanje kvarova u krugu grejanja.
- Otkrivene povrede su eliminisane.
Savet: Trenutno, moderni sistemi grejanja mogu se proveriti pomoću minimalnog broja ljudi. Ovo naročito važi za autonomno grejanje u stanu ili privatnoj kući, gdje se to može uraditi samostalno.
Bolje je, naravno, kada će u trenutku početka biti svaka osoba u svakoj sobi. U ovom slučaju, defekti se mogu uočiti pre nego što veliki deo rashladne tečnosti izlazi.

Pravila rada
- Postoji specijalno dizajniran SNiP, koji opisuje pravila za vođenje takvog rada.. Iz nje možete saznati o složenstvima i detaljima procesa.
- Takođe ima tipične instrukcije za održavanje ovih događaja.
- Tehnološke šeme sadržane u SNiP uzimaju u obzir specifičnosti rada, uzimajući u obzir sigurnosni inženjering i neophodnu opremu.. Preporučujemo da se bilo koji hidraulički test sistema grejanja vrši u skladu sa takvim dokumentom.
Savjet: ispraznite sistem grijanja prije hidrauličkog ispitivanja.
- Za to možete koristiti bilo koji metod, glavna stvar je uklanjanje skale i depozita sa unutrašnjih zidova cijevi.. Konkretno, koristite specijalna rješenja i kompresor. Depoziti mogu biti oksidi različitih materijala, uključujući gvožđe i kalcijum. Preporučujemo ispuštanje 1 put za 5 godina, što će rad visokog kvaliteta i pouzdanog rada sistema grijanja.
U suprotnom, zahvaljujući gorenavedenim depozitima, efikasnost snabdevanja toplotom će se smanjiti, a vi ćete morati da trošite više na nabavku energetskih prevoznika, čija cena je sada dosta visoka. Ovo se dešava usled smanjenja poprečnog preseka cevovoda i slabe cirkulacije tečnosti za hlađenje.

Izvršite presovanje
Ako se rad treba izvesti u stambenoj zgradi, odgovornost za sprečavanje ovih inženjerskih mreža dodeljuje se organizacijama koje upravljaju zgradama. Ranije su im se nazvali kancelarija za stanovanje, sada se mogu razlikovati, ali suština ostane ista.

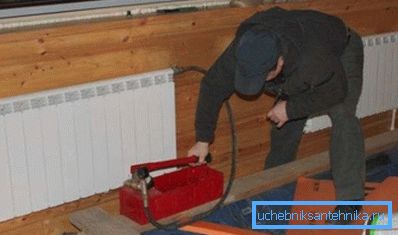

Sve aktivnosti treba izvoditi samo od strane specijalno obučenog osoblja koji koristi neophodnu opremu. Nije neophodno prebaciti svoje funkcije na sebe, to neće dovesti do ništa dobro. Možete vršiti testiranje pritiska svojim rukama samo na individualnom sistemu grejanja.
Proces izgleda ovako:

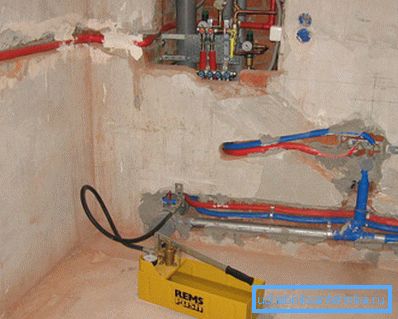

- Ako je sistem prazan, mora se napuniti vodom kroz povratnu cev. Instaliranjem ventila na najvišim tačkama moguće je lako krvariti vazduh. Trebalo bi da budu isključeni kada je rashladna tečnost počinjala kroz njih.
- Nakon pronalaženja defekta, voda iz sistema se uklanja kroz odvodni ventil.
- Pumpa pod pritiskom je priključena na upravljačku jedinicu.

- Osoba odgovorna za izvođenje ovih radova popunjava odgovarajući oblik tokom procesa krimpiranja.

Nakon završetka radova izrađen je postupak hidrostatičkog ispitivanja sistema grejanja i grejanja. Označava snagu cjevovoda i različitih čvorova šeme. Zahvaljujući aktu, moguće je razumjeti da li je sistem grejanja pogodan za dalji rad.

Sprovođenje inspekcije

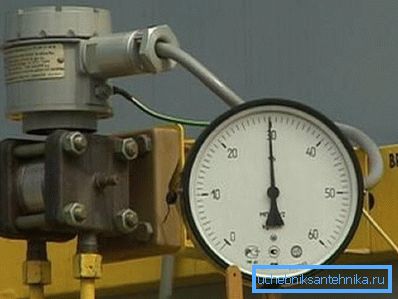

Ispitivanje pritiska sistema grejanja treba da se izvrši pod pritiskom 1,5 puta veće od radnog pritiska. Razmotrite ovaj proces detaljnije:
Preduslovi |
|

Prva faza | Pritisak u sistemu grejanja mora se povećati u kaskadi, najmanje dva, sve dok ne dostigne zadatu vrednost. Preporučuje se to raditi pola sata, povećavajući se svakih 10 minuta. Sledećih 30 minuta potrebno je zadržati pritisak na 0,6 atm i više. |
Druga faza | Pritisak ne bi trebao pasti ispod 0,2 atm. Ako se otkrije curenje u prirubnicama ili navojnim spojevima, oni se mogu zategnuti. Kada se defekt ne može popraviti, priključak mora biti zamenjen. |
Zaključak
Hidraulički testovi imaju velike razlike između centralnih i autonomnih sistema grejanja. Ako se u drugom slučaju mogu izvesti samostalno, u prvom slučaju to treba uraditi samo stručnjaci. Kvalitet događaja će zavisiti od rada grejanja zgrade na hladnom.
Video u članku će pružiti priliku pronaći dodatne informacije o gore navedenoj temi.
